十勝川改修工事の内 屈足築堤外河岸保護工事


◆施工箇所(マーカー・赤線部分)

◆工事概要

工事名
十勝川改修工事の内 屈足築堤外河岸保護工事
発注者
国土交通省 北海道開発局 帯広開発建設部
施工業者
株式会社北土開発
工期
令和3年8月18日 ~ 令和4年3月23日
施工場所
上川郡清水町・河西郡芽室町・河東郡音更町
工事内容
築堤・護岸工事、樋門・樋管工事
<屈足築堤地区>
 施工延長=186m
 法覆工 連節ブロック張り=1,970m2
 根固め工 根固めブロック=636個
<ピウカ築堤地区>
 施工延長=206m
 法覆工 連節ブロック張り=2,390m2
 根固め工 根固めブロック=838個
<木野樋門地区>
 樋門・樋管本体工
  樋門長L=27m,B2.00×H1.80 ~ 1連
  遮水矢板工 1式
 法覆工 連節ブロック張り=518m2
 構造物撤去工 1式
令和4年度 北海道開発局優良工事等表彰受賞

◆施工状況

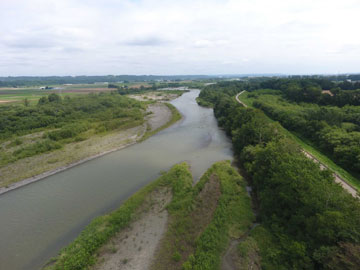

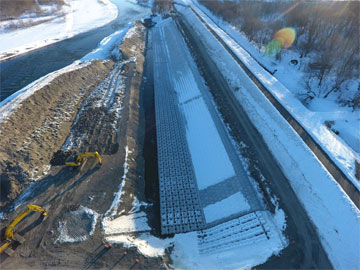

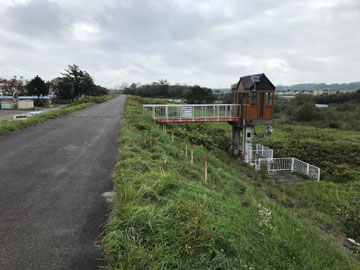

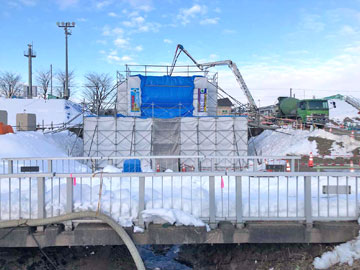

◇木野樋門地区

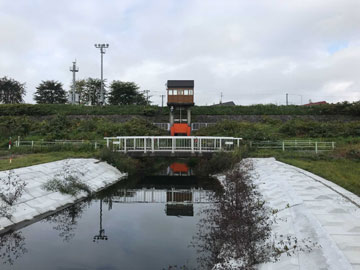

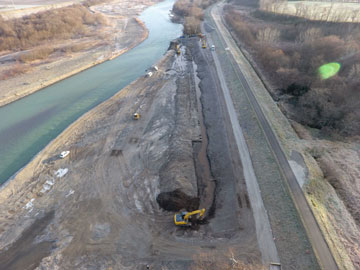

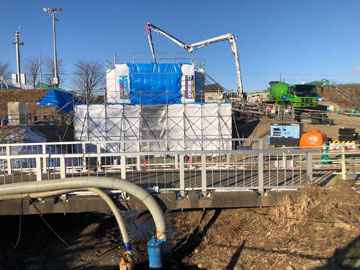

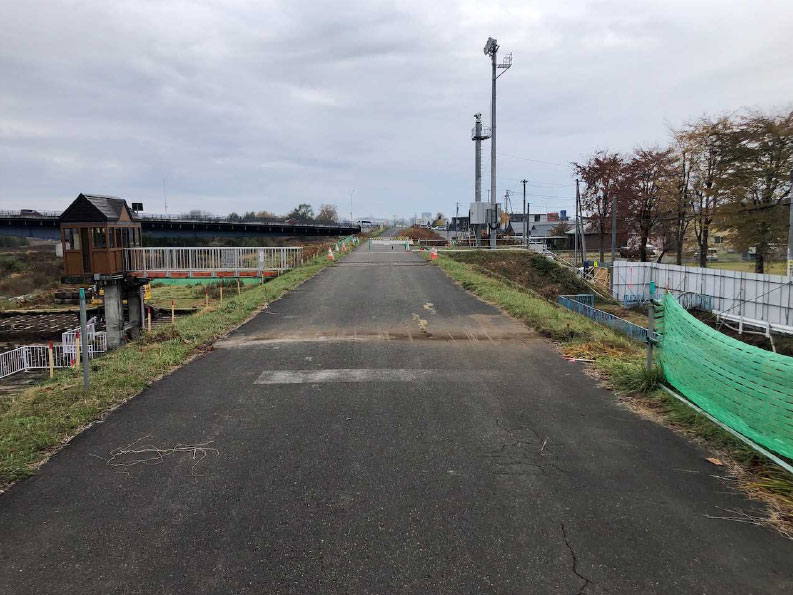

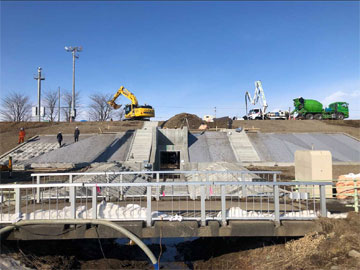

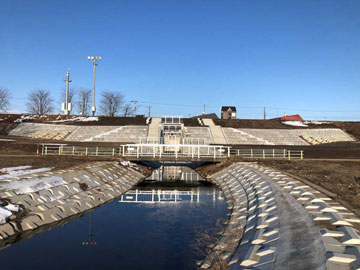

3月中旬 完成

起点~
終点~

起点~
終点~

川表側
川裏側

川表側
川裏側

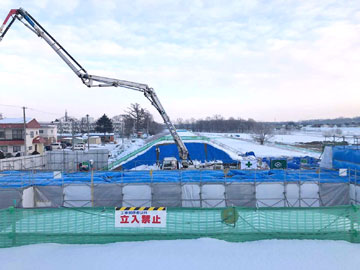

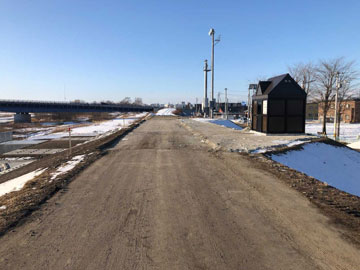

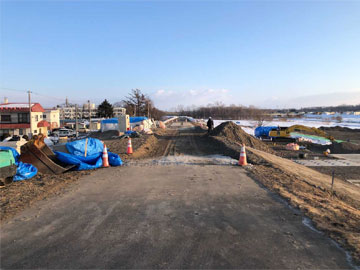

2月下旬

起点~
終点~

起点~
終点~

川表側

川表側

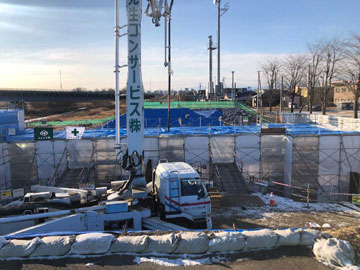

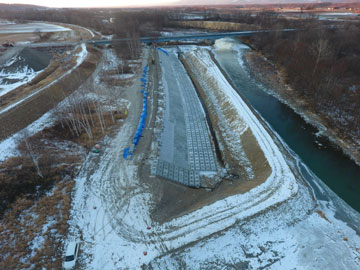

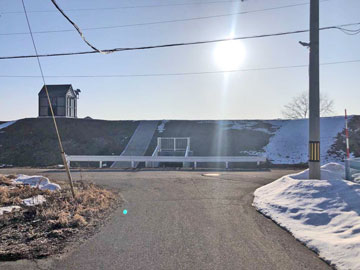

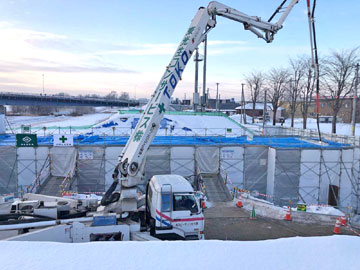

1月下旬

起点~
終点~

起点~
終点~

川表側

川表側

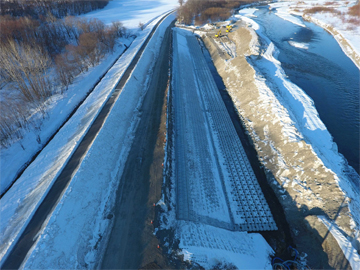

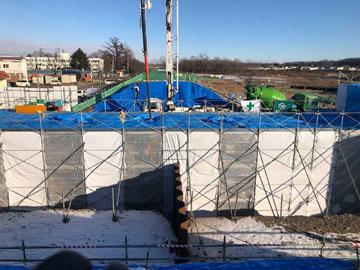

12月下旬

起点~
終点~

起点~
終点~

川表側

川表側

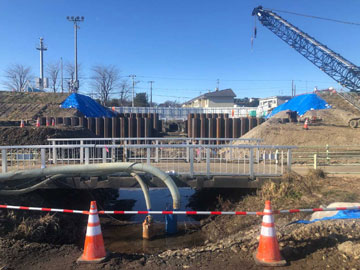

11月下旬

起点~
終点~

起点~
終点~

川表側

川表側

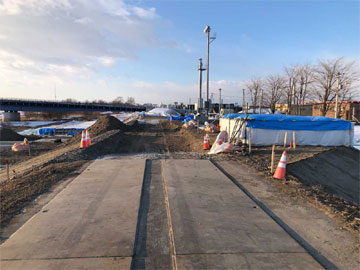

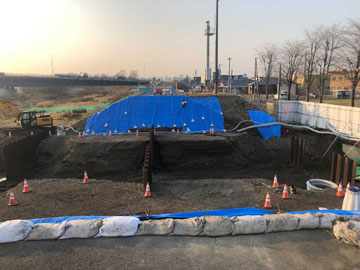

10月下旬

起点~
終点~

起点~
終点~

川表側

川表側

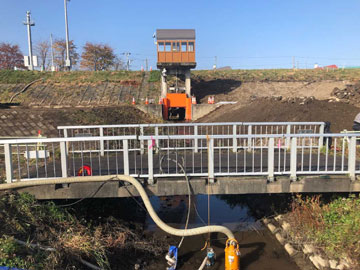

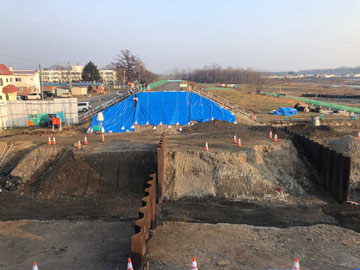

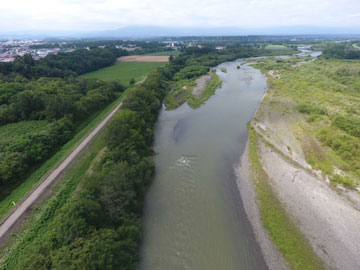

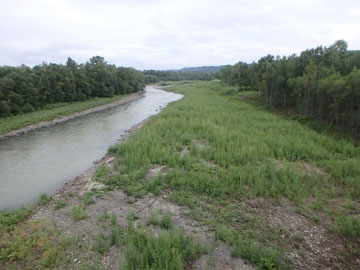

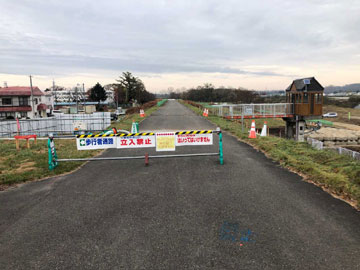

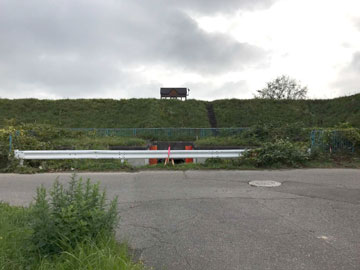

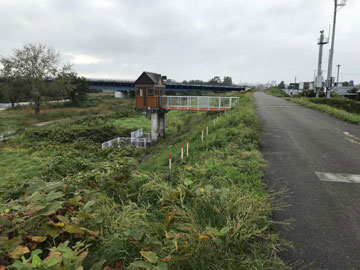

9月下旬 着工前

起点~
終点~

起点~
終点~

川表側
川裏側

川表側
川裏側

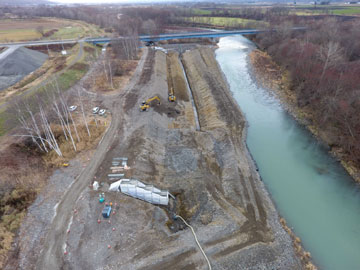

◇屈足築堤地区

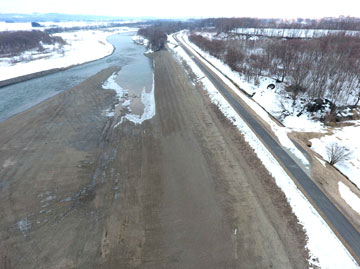

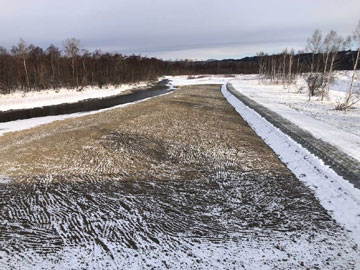

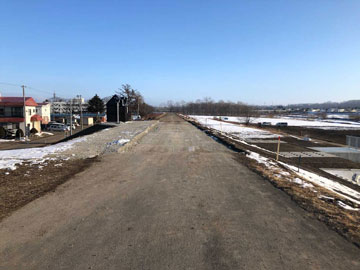

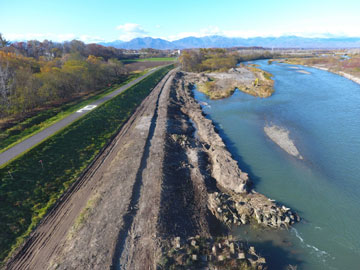

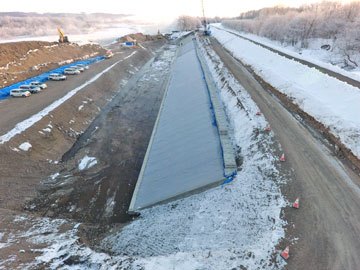

1月下旬 完成

起点~
終点~

起点~
終点~

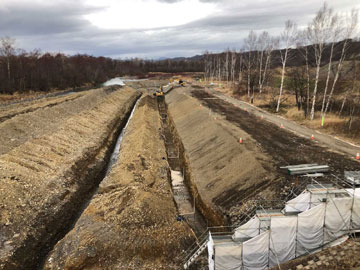

12月下旬

起点~
終点~

起点~
終点~

11月下旬

起点~
終点~

起点~
終点~

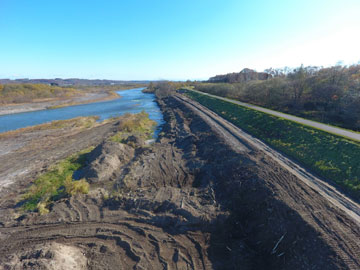

10月下旬

起点~
終点~

起点~
終点~

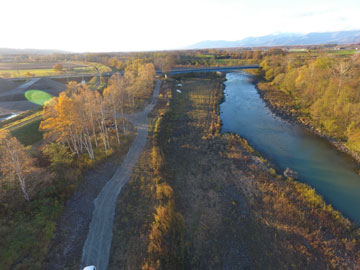

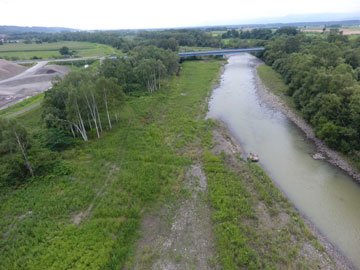

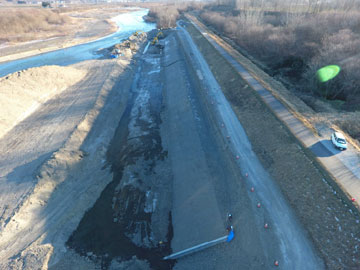

9月下旬 着工前

起点~
終点~

起点~
終点~

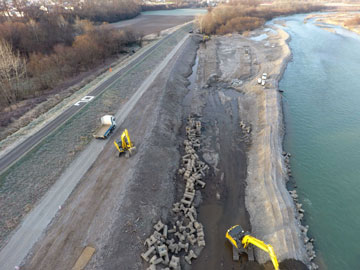

◇ピウカ地区

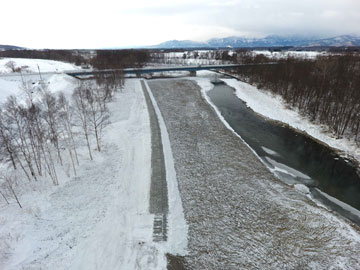

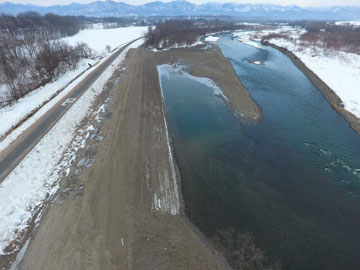

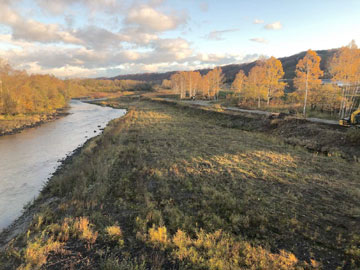

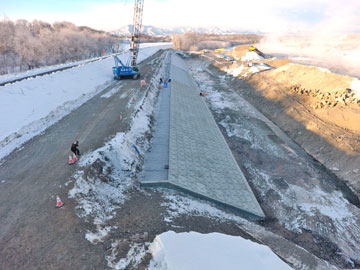

3月中旬 完成

起点~
終点~

起点~
終点~

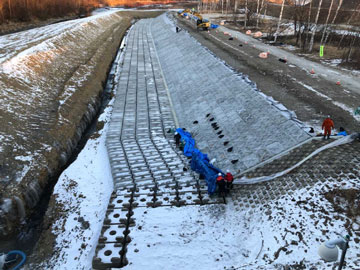

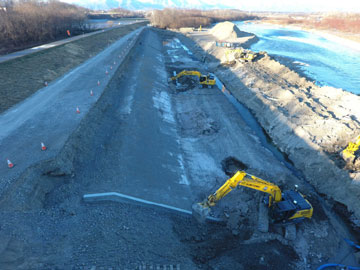

2月下旬

起点~
終点~

起点~
終点~

1月下旬

起点~
終点~

起点~
終点~

12月下旬

起点~
終点~

起点~
終点~

11月下旬

起点~
終点~

起点~
終点~

9月下旬

起点~
終点~

起点~
終点~

9月下旬 着工前

起点~
終点~

起点~
終点~
